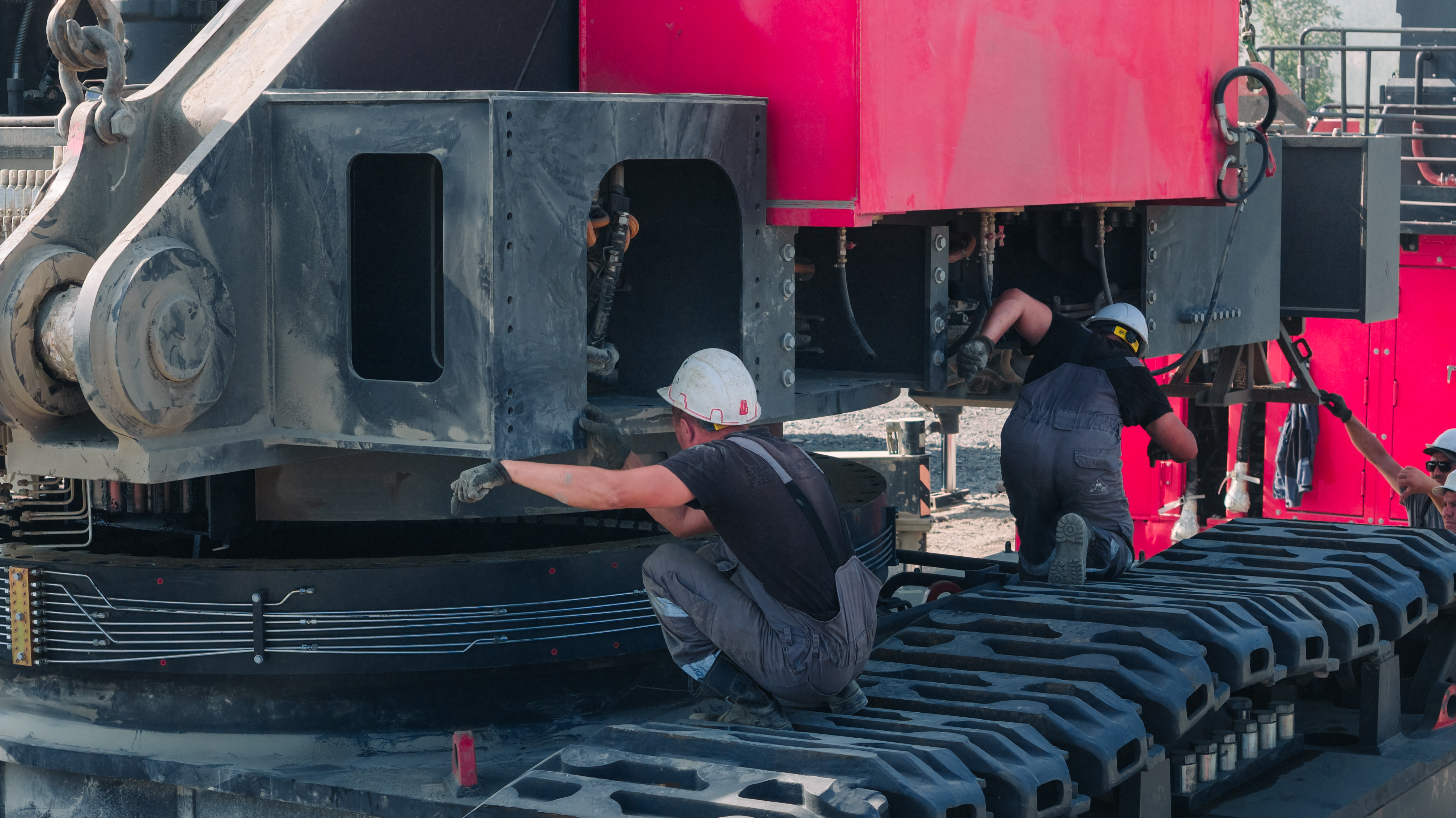

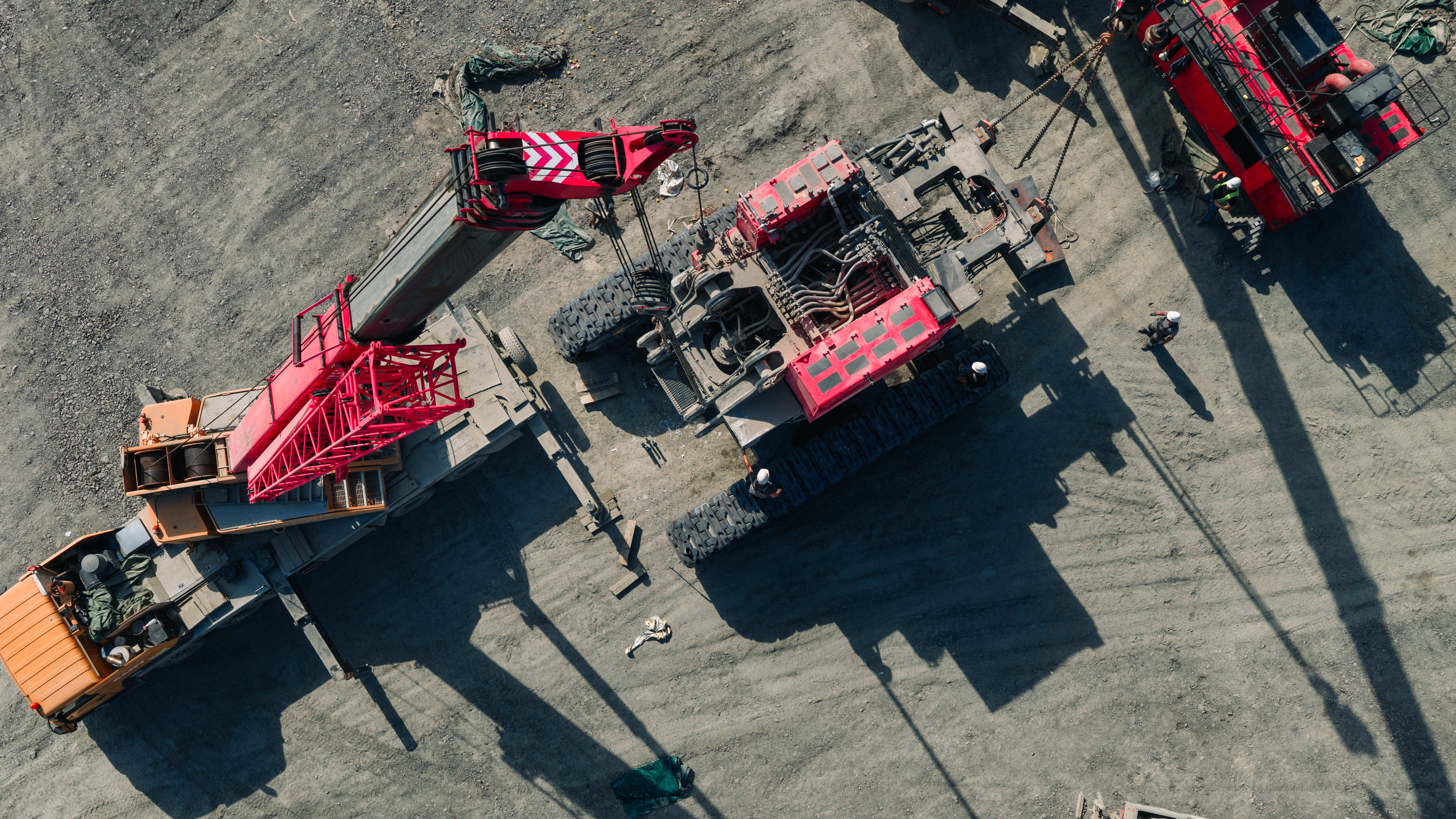

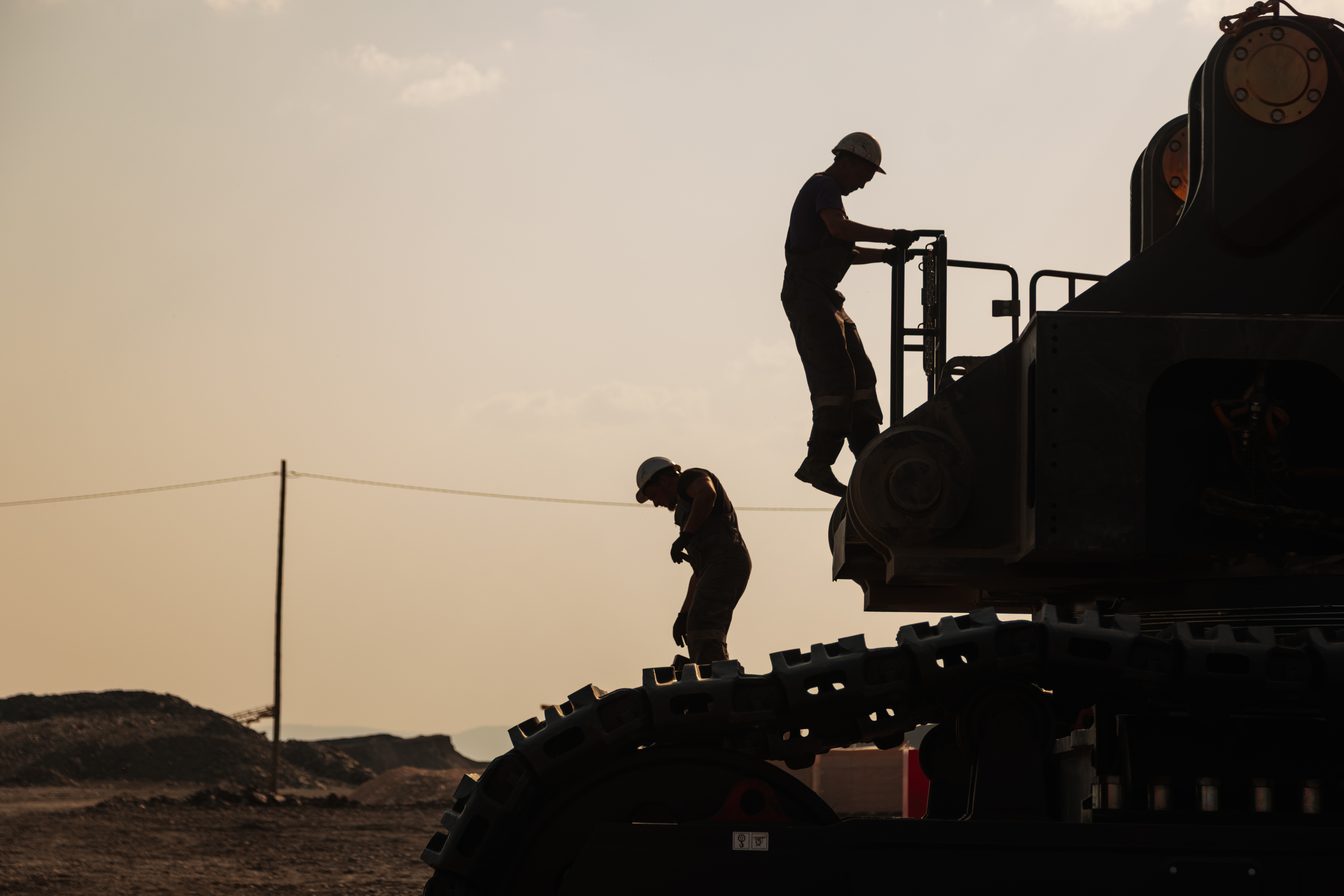

Второй день: монтаж ходовых телег, протяжка. Подготовка поворотного модуля, монтаж поворотного модуля.
Четвертый день: установка палуб, поручней.
Пятый день: сборка подкабинника, кабины, установка кабины, обвязка.
Шестой день: подготовка МТО. Монтаж МТО, обвязка моторного отсека.
Седьмой день: установка контргруза, заливка тех. жидкостей.
Восьмой день: Установка рукава высокого давления (РВД) на стрелу экскаватора, пусконаладочные работы.
Девятый день: пусконаладочные работы. Запуск машины, протяжка по моменту поворотного круга, монтаж ковша.

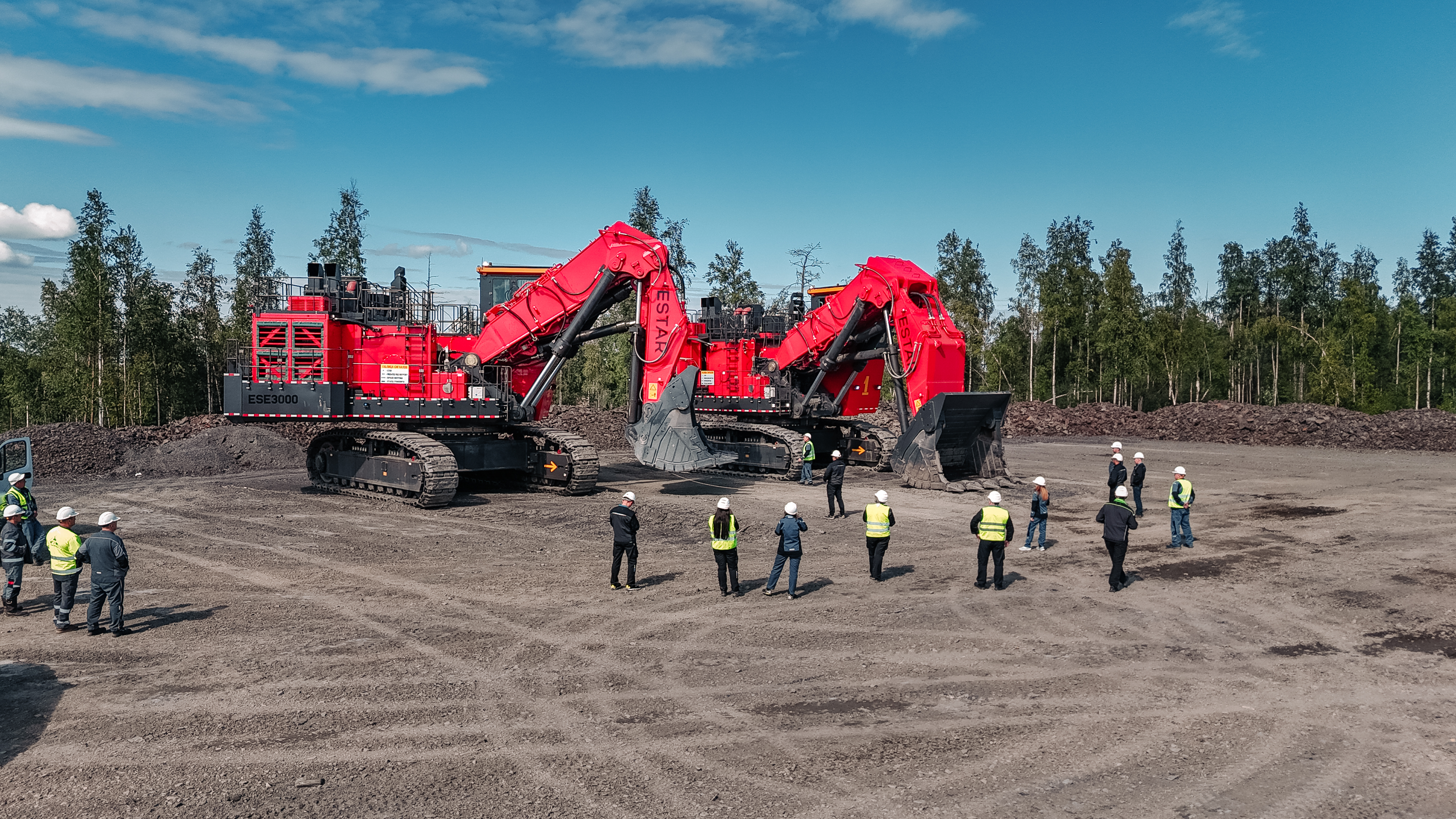

Десятый день: пусконаладочные работы. Проверка всех систем, проверка смазки, проверка на работоспособность, передача заказчику.Первый день: расстановка компонентов. Зачистка ходовых телег, зачистка рамы, распаковка болтов.
